土木部施工実績
2024 / 2023
-

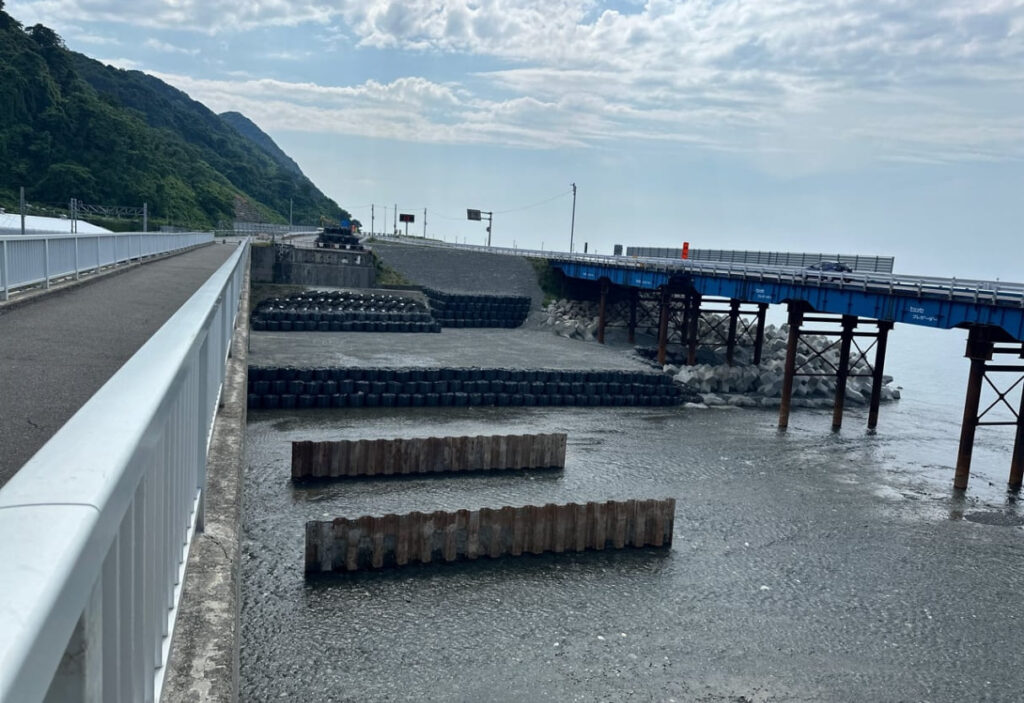

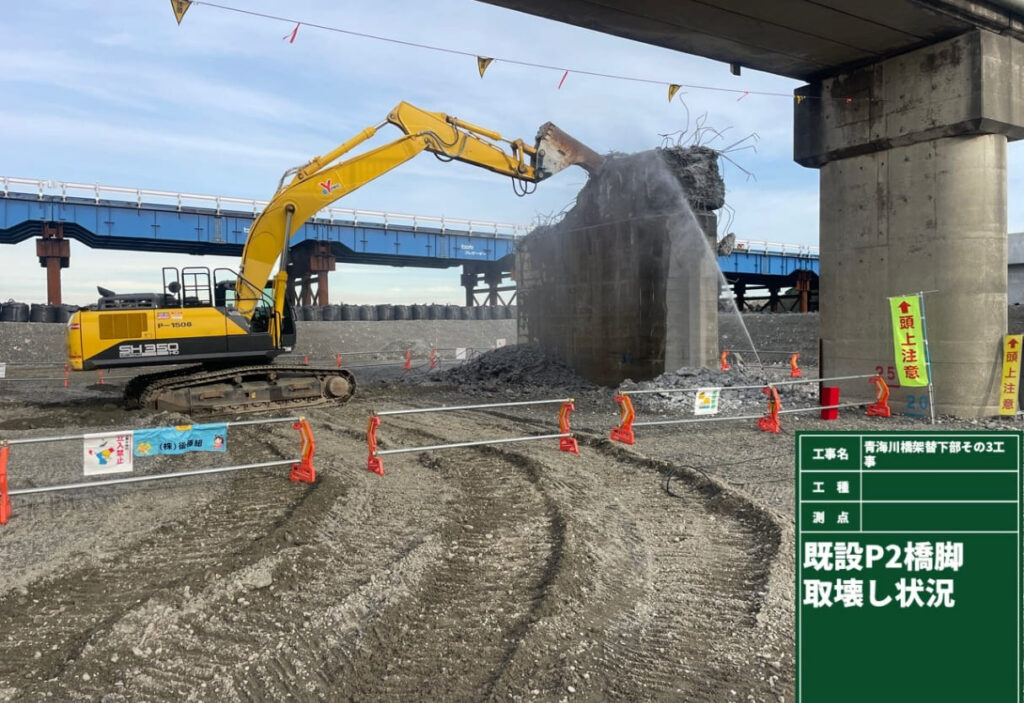

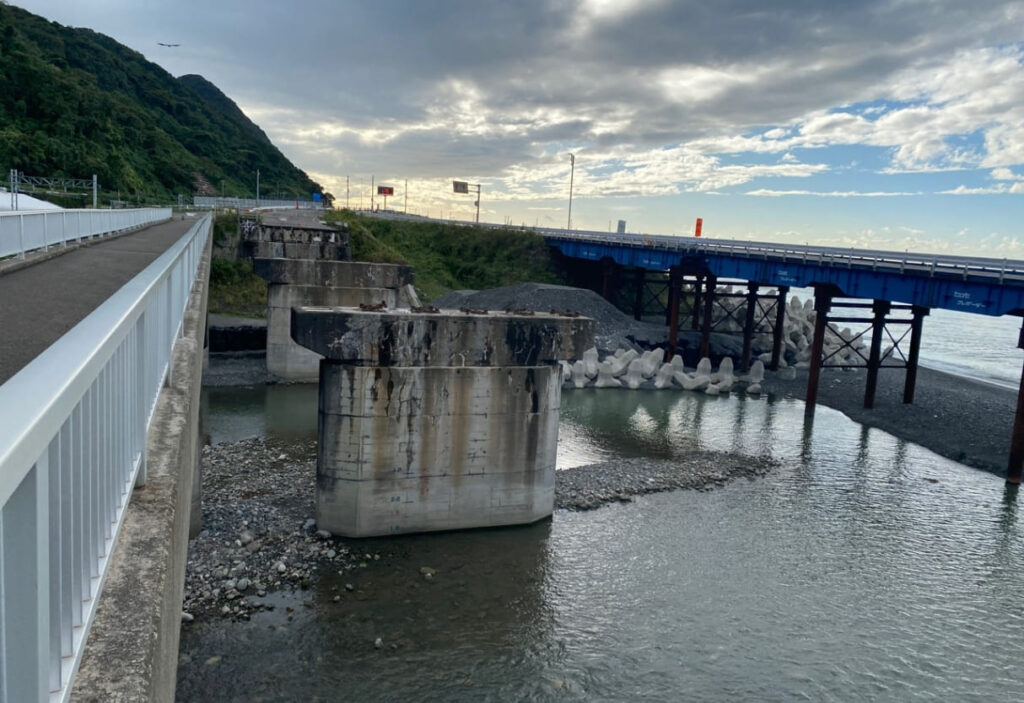

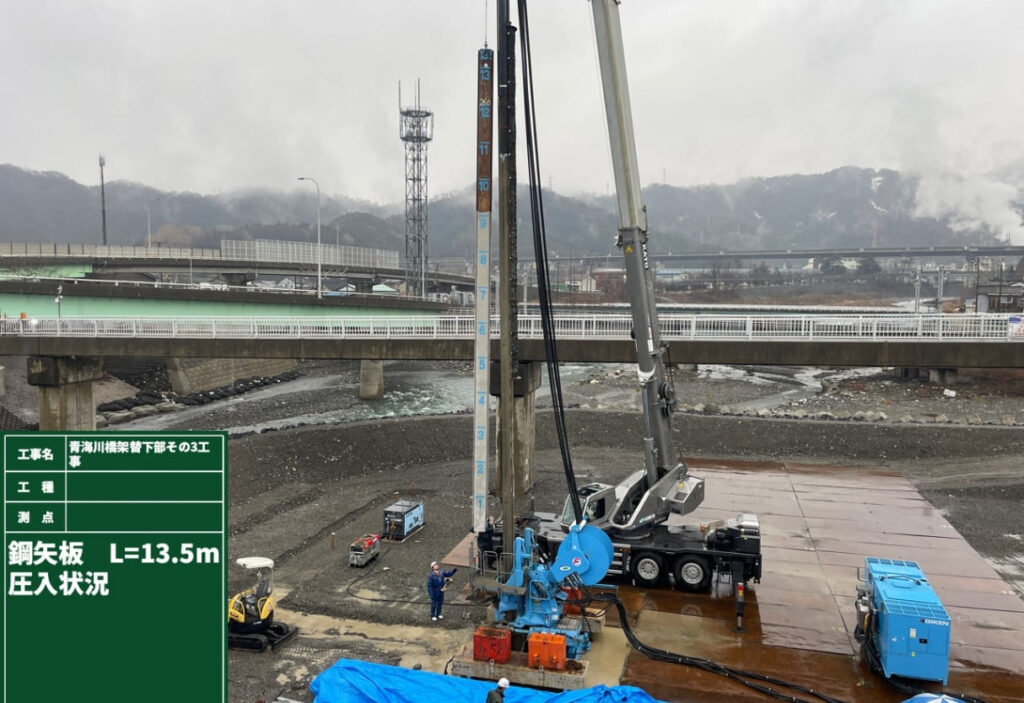

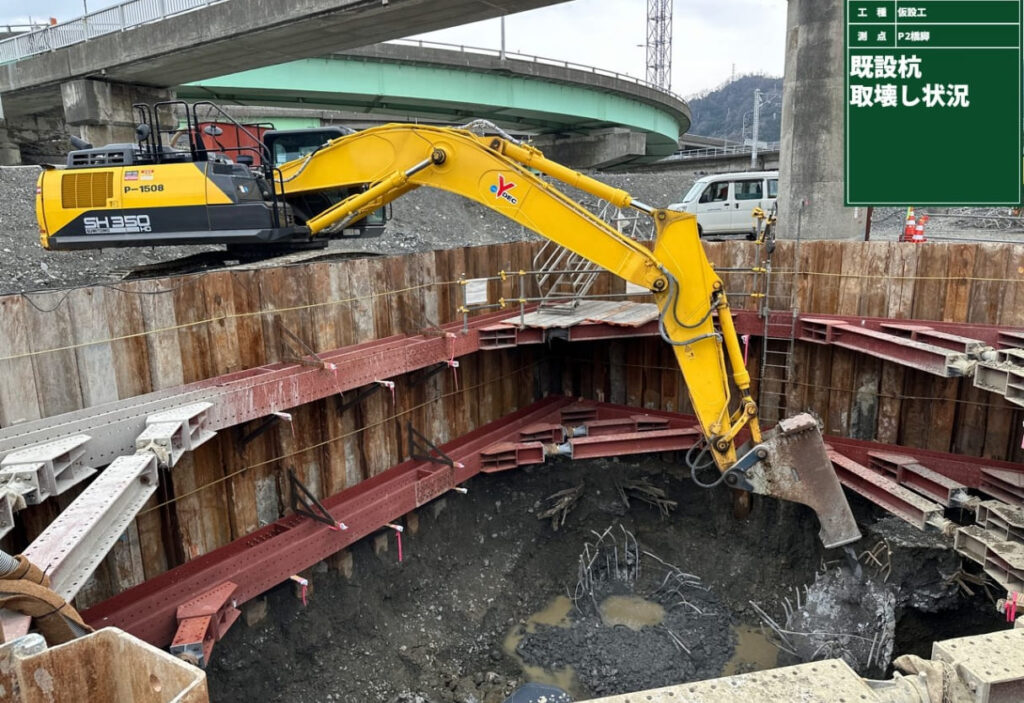

青海川橋架替下部その3工事
国道8号線青海川橋の塩害で損傷を受けた旧橋脚を2基撤去する工事でした。 国道で交通量も多く冬期間での施工で高波等の厳しい現場状況でしたが、工法を工夫し施工性を上げ円滑に進めることができました。
-

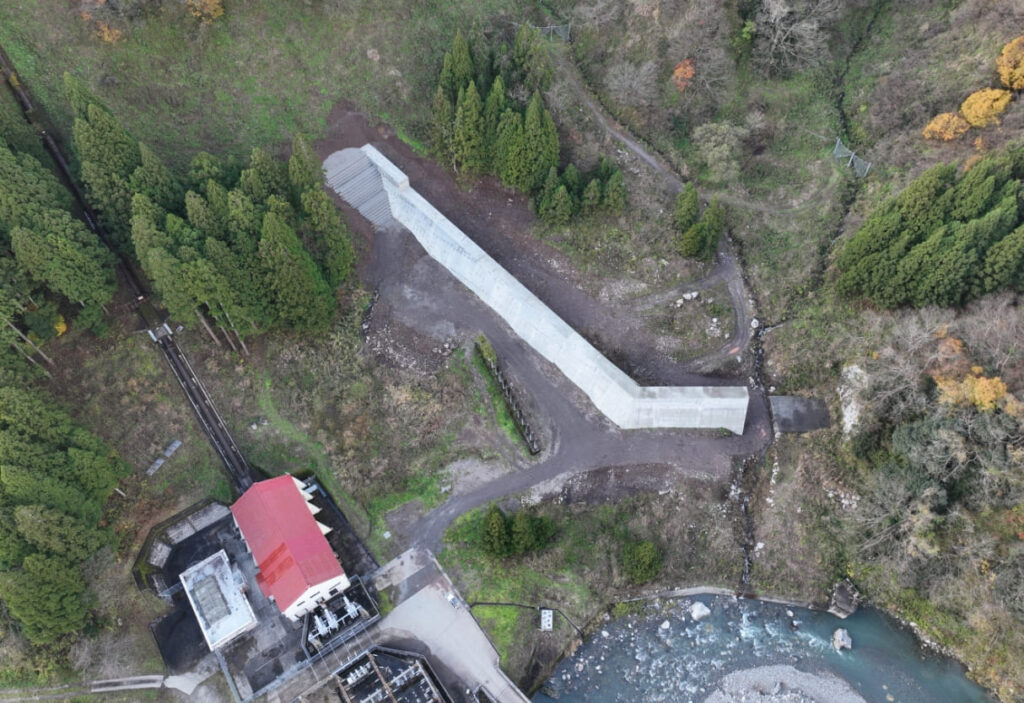

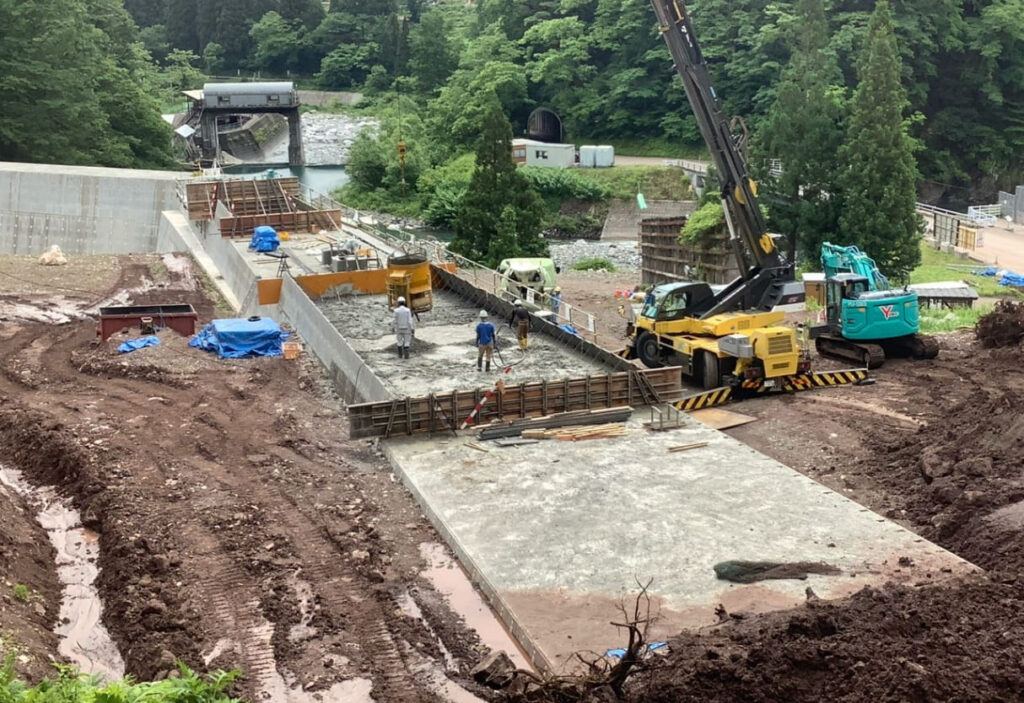

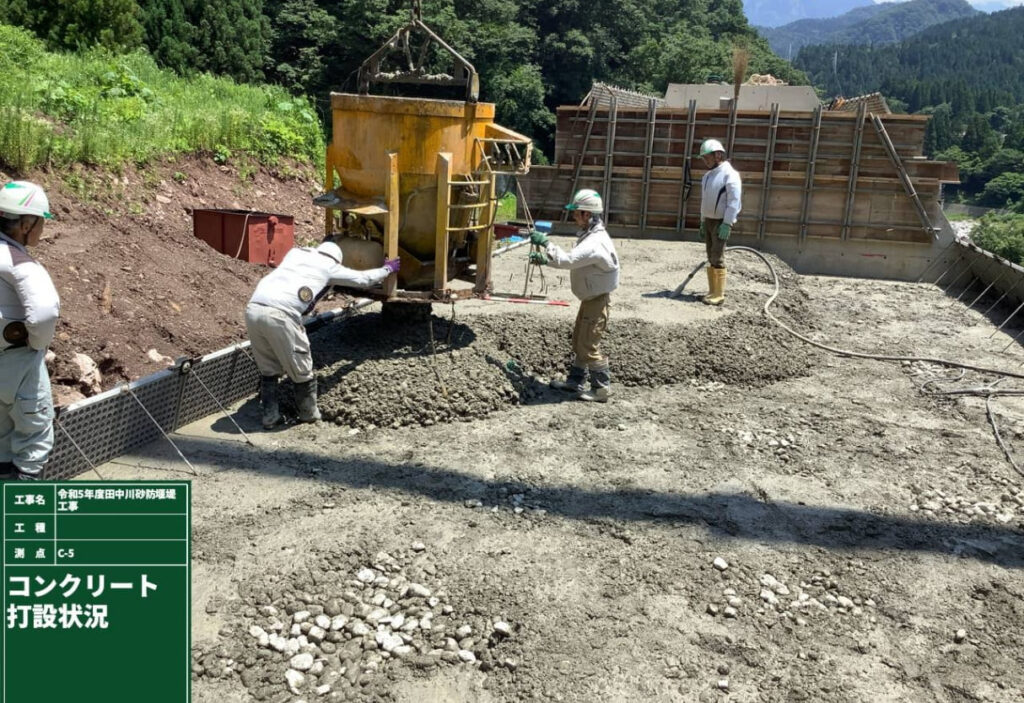

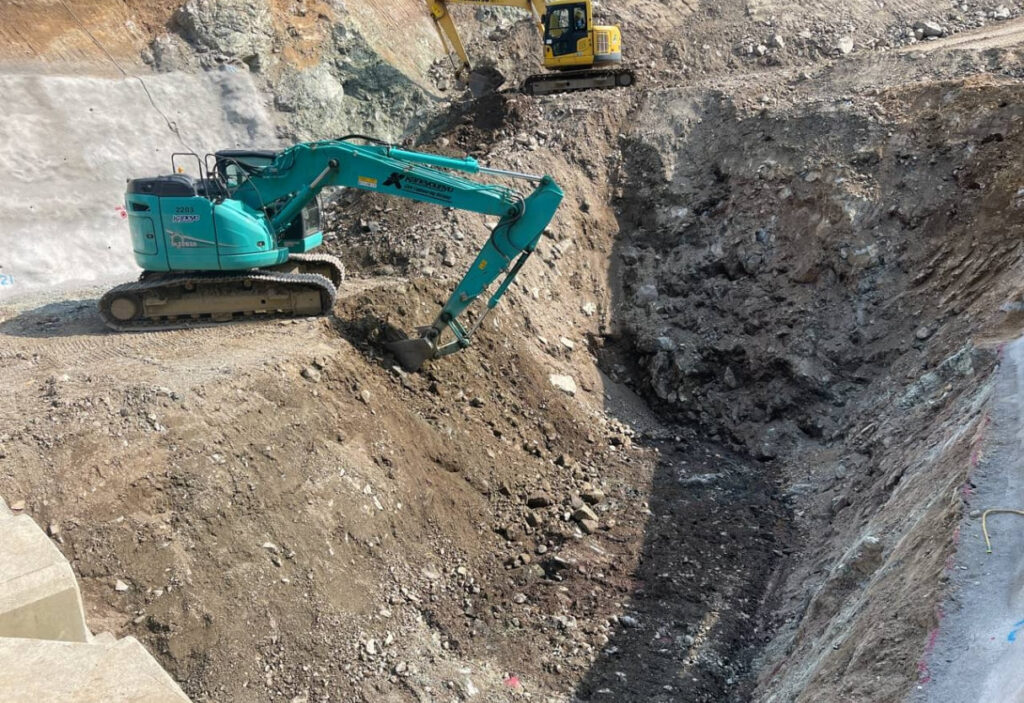

令和5年度田中川砂防堰堤工事
田中川砂防堰堤工事の継続工事で昨年度に引き続き、砂防堰堤工の新設により小滝川流域の土砂・洪水氾濫に対する治水安全度を向上させる工事でした。 現場では湧水による法面崩壊が発生したが適切に排水し工事を施工しました。
-

一般国道148号線松糸・今井道路(1-B工区) 側道付替工事
松本糸魚川連絡道路の関連工事であり、西川原地内の側道設置及び水路設置に関する工事です。施工後は現況の田んぼ脇農道、給水路等の移設が完了しました。
-

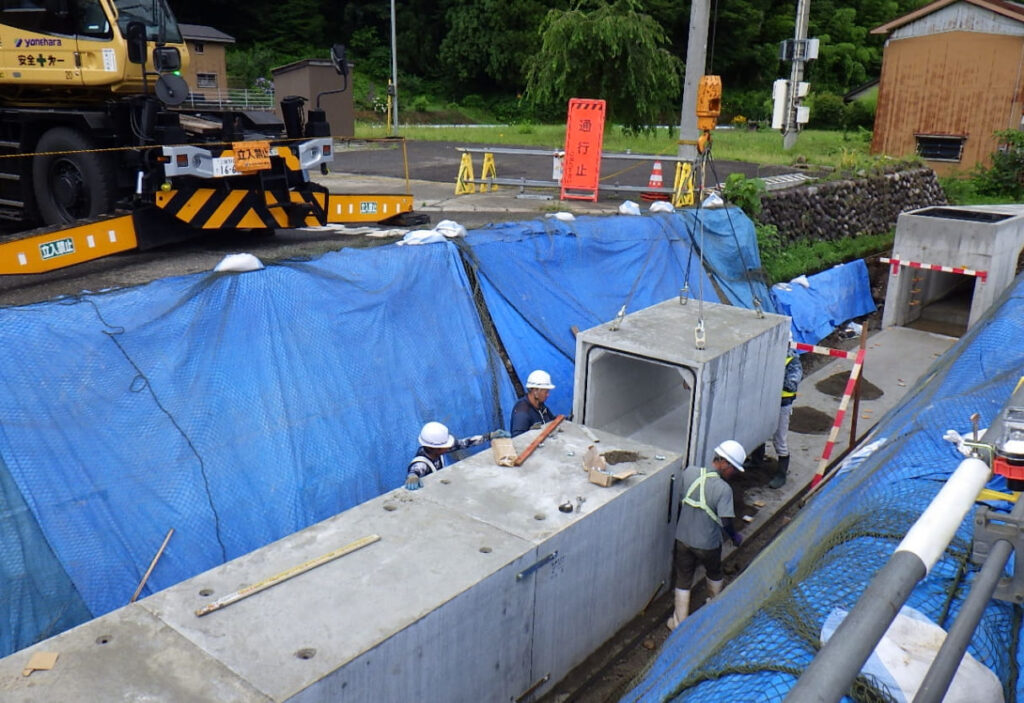

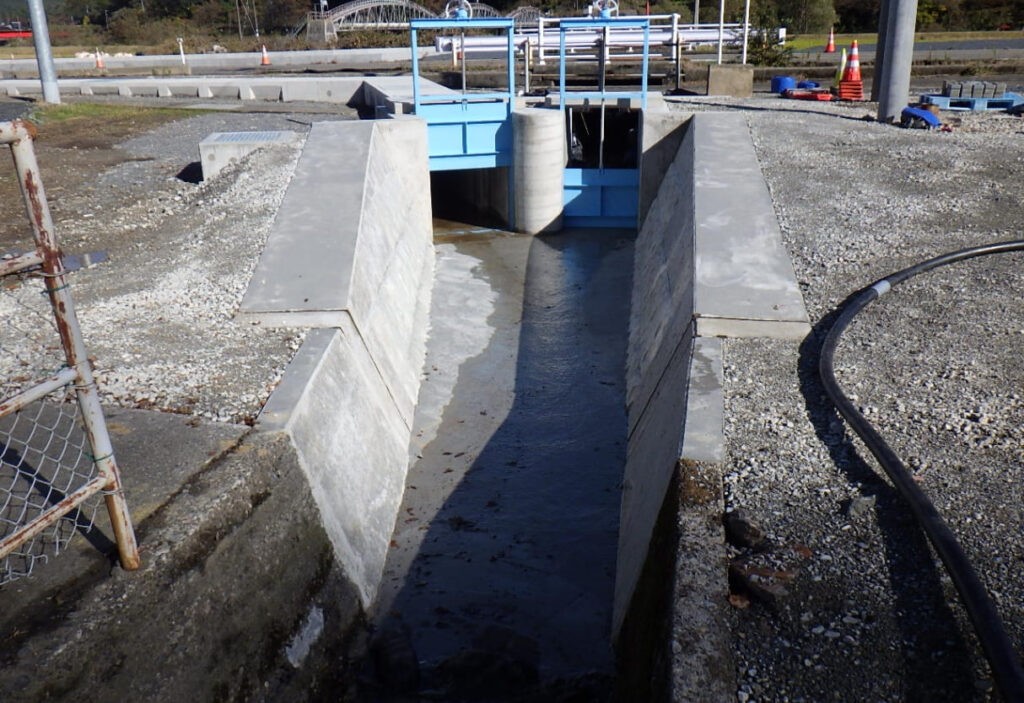

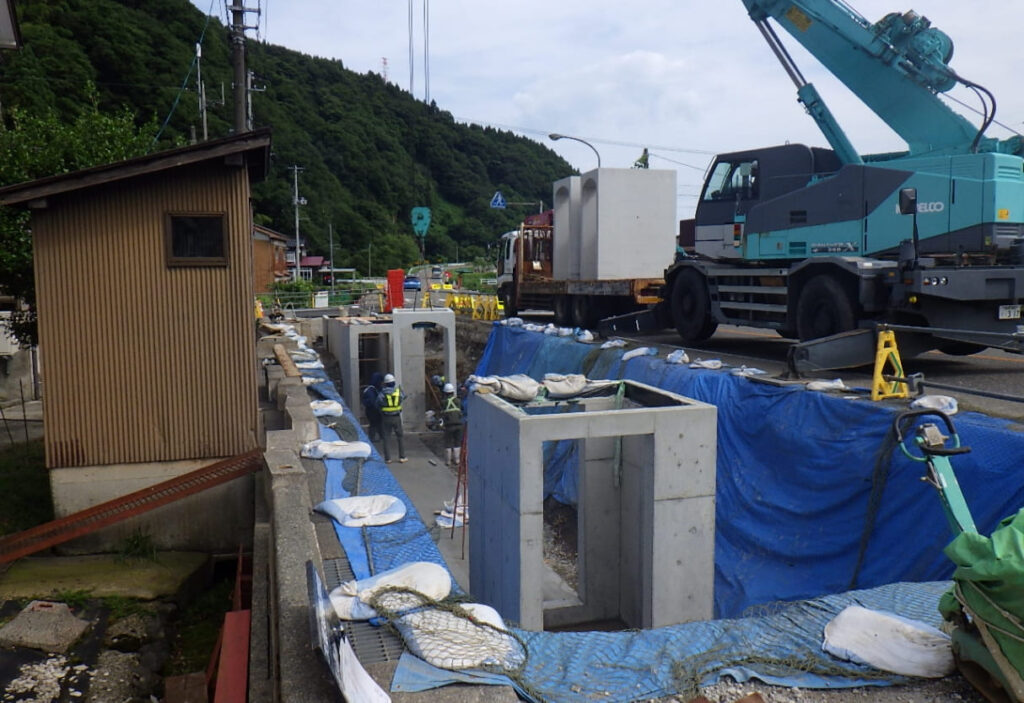

一般国道148号線松糸・今井道路(1-A工区)用 排水付替その2工事
松本・糸魚川連絡道路工事の関連工事で本線拡幅の為、用排水路を新たに設置する工事です。新設した用排水路は流量断面が大きく、土砂等が詰まっても撤去が容易にできるよう集水桝を多く設置し、対応しています。
-

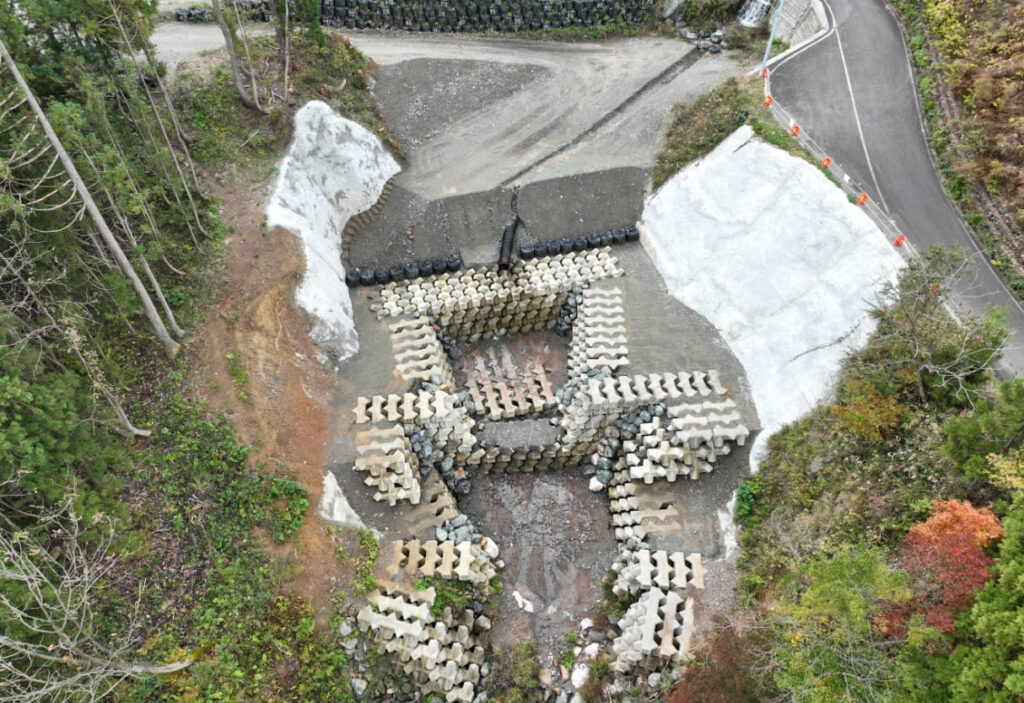

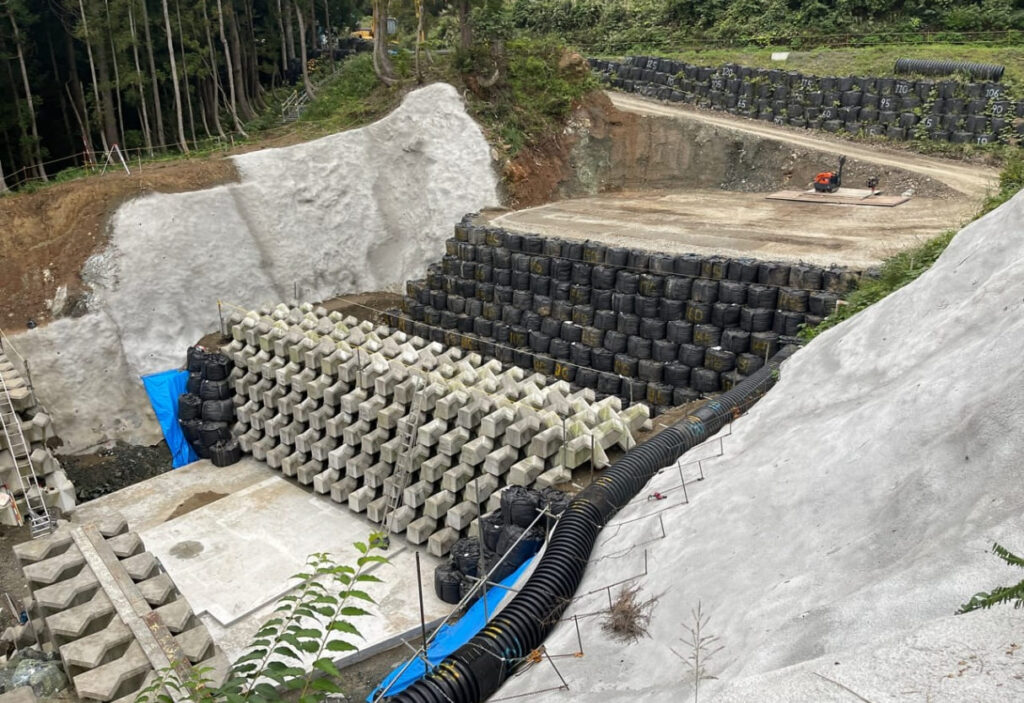

令和5年度青ぬけ地区事業間連携(地すべり) 補正床固工工事
本工事はブロックを用いて積上げた床固め工を施工し土砂の流出を防ぎ安定的に土砂を堆積させる工事であり、狭隘な施工場所での作業であったため仮川廻し等の仮設に苦労しましたが地すべり防止対策に貢献しました。
-

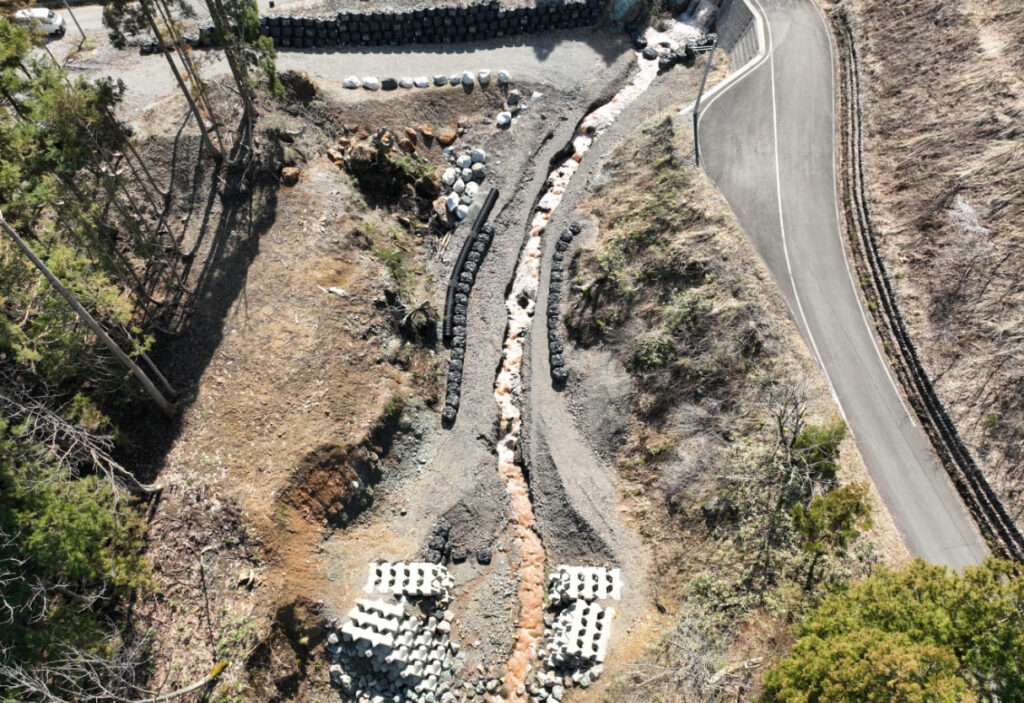

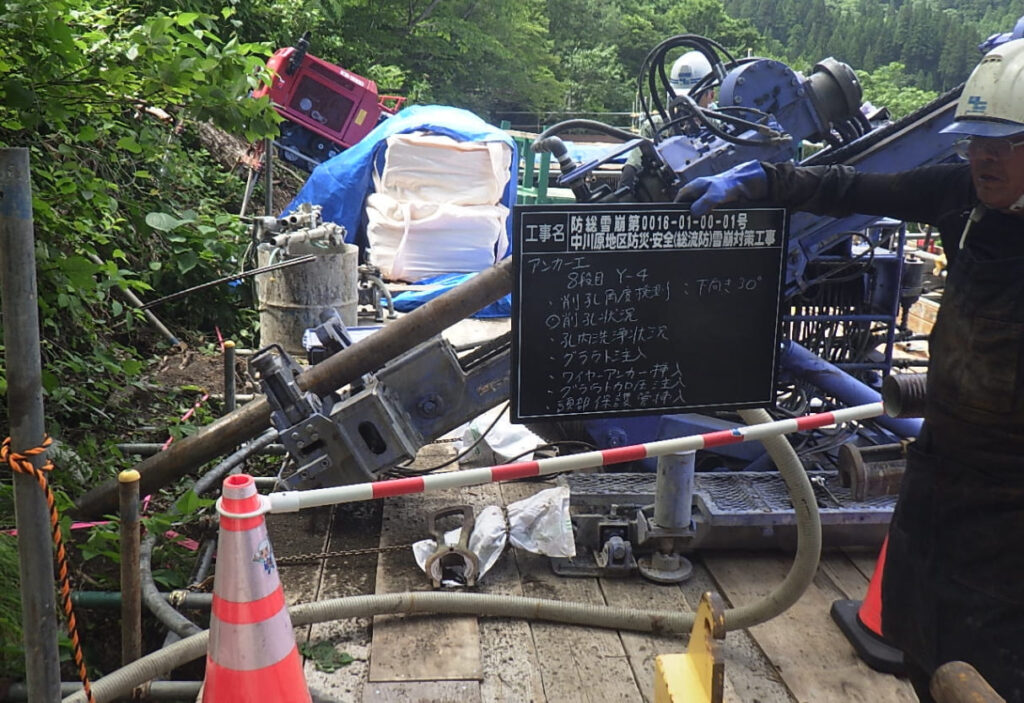

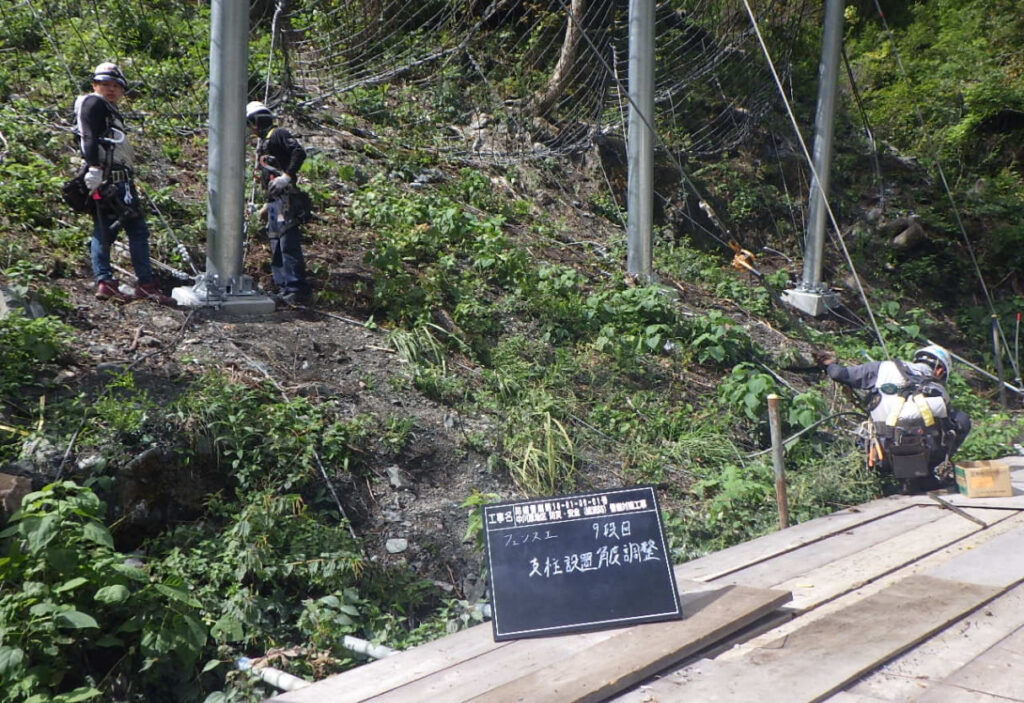

中川原地区防災・安全(総流防)雪崩対策工事
糸魚川静岡構造線による断層破砕作用及びルーズな火山噴出物からなる脆弱な地質構造を有する崩壊地で、周期的に被害を与えている土砂災害の多発地域での法面工事でした。土砂の生産・流出を防止するとともに水土保全機能の高い森林を造成することが目的として行われた工事でした。
-

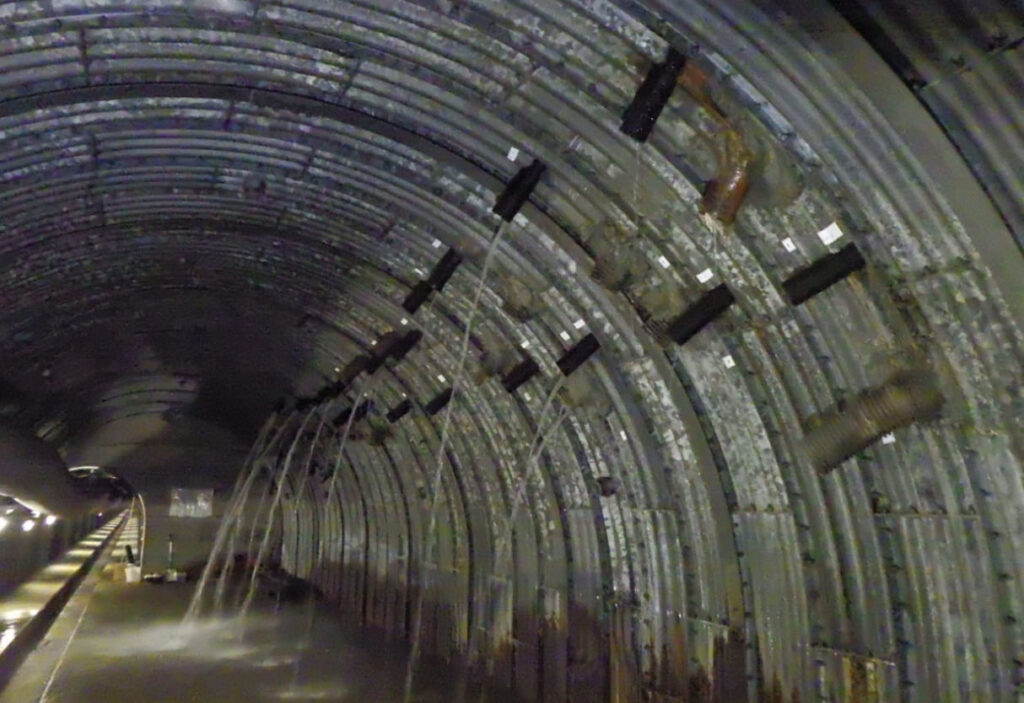

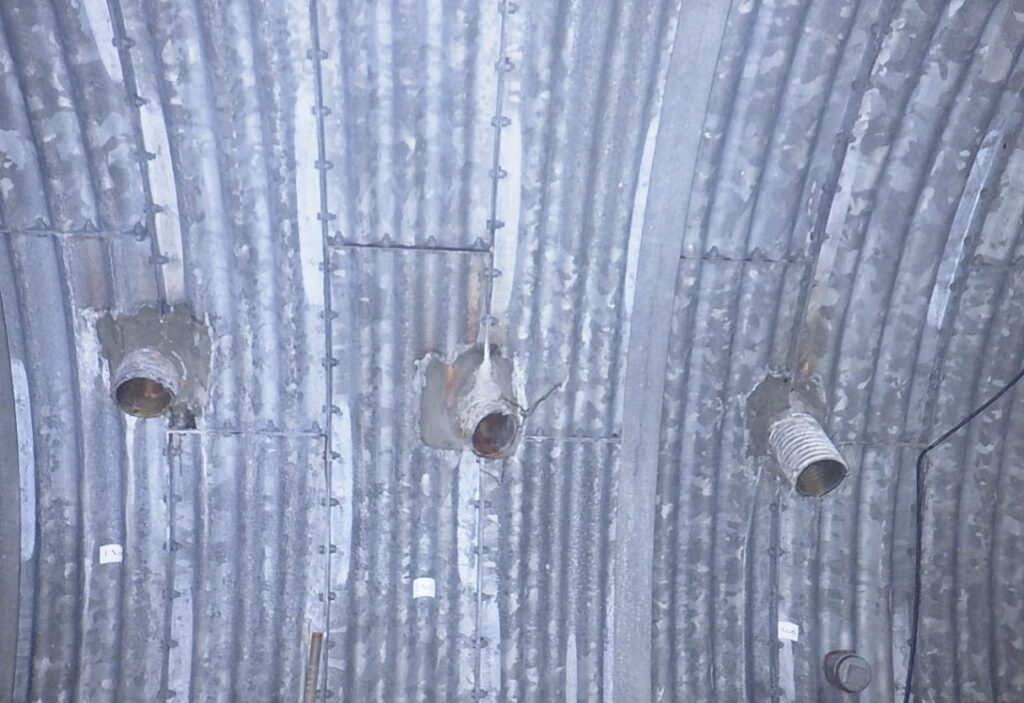

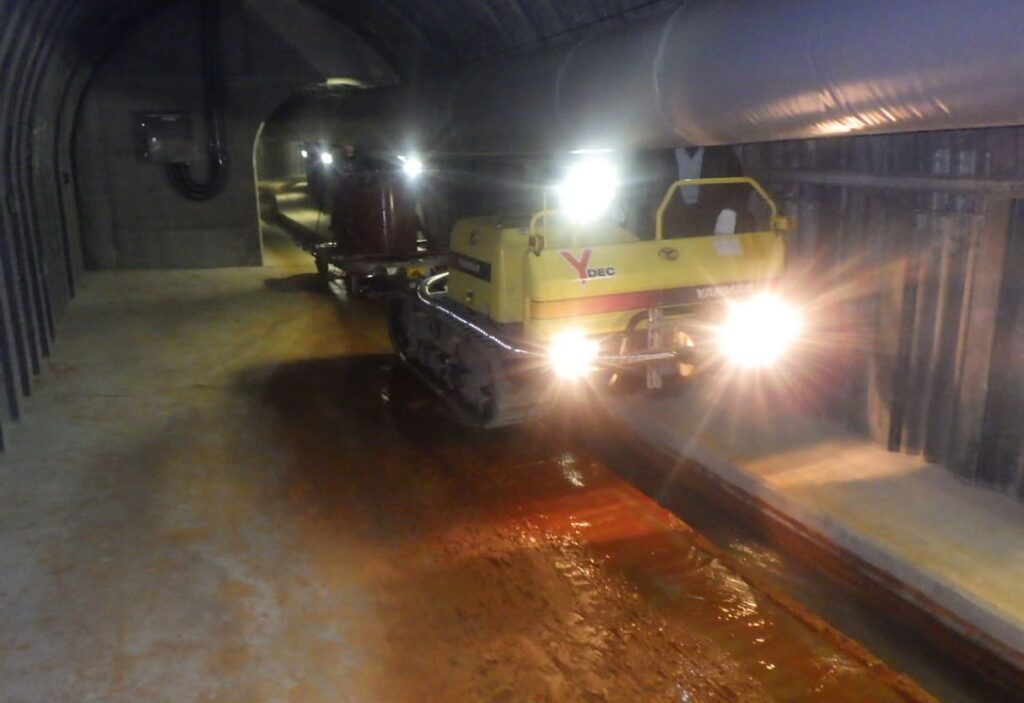

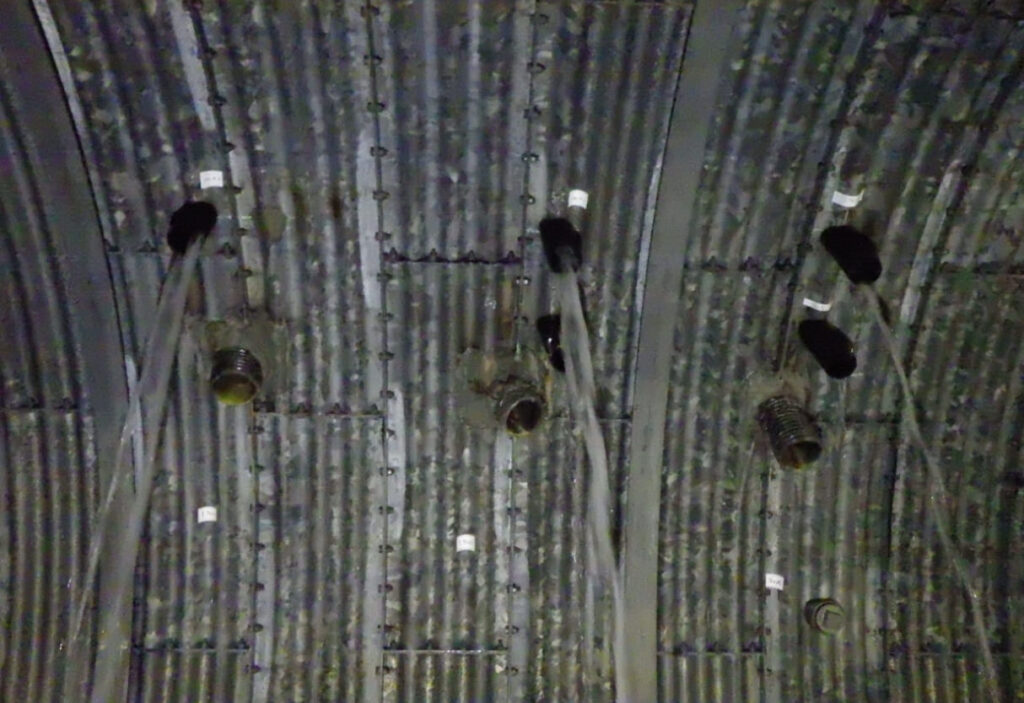

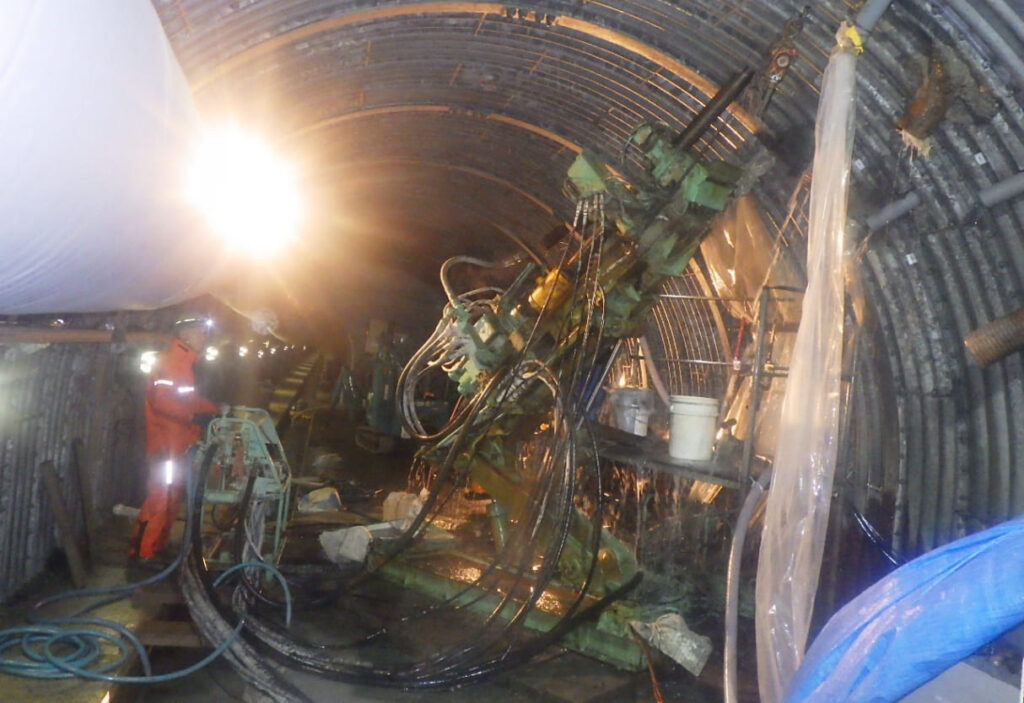

大所地区メンテナンス(地すべり)補排水 トンネル改築工事
平岩地区と大所集落間の地すべりの防止のため、既設排水トンネル内の集水機能を回復させる工事です。完了後は毎分750リットルの集水行う事ができたため、地すべり防止に貢献出来ました。
-

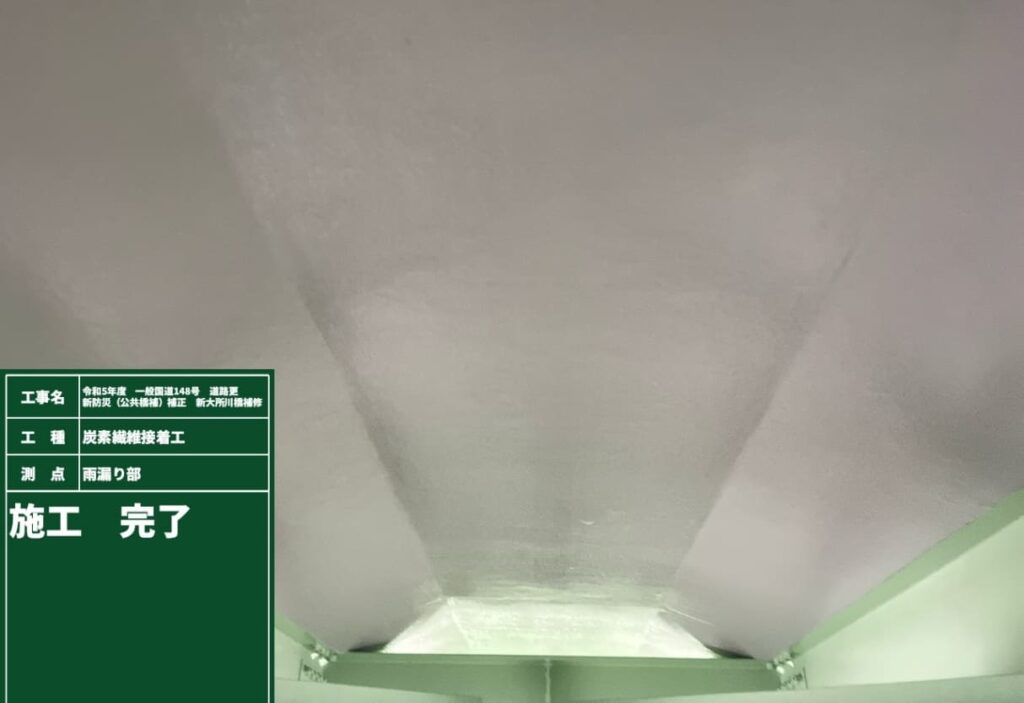

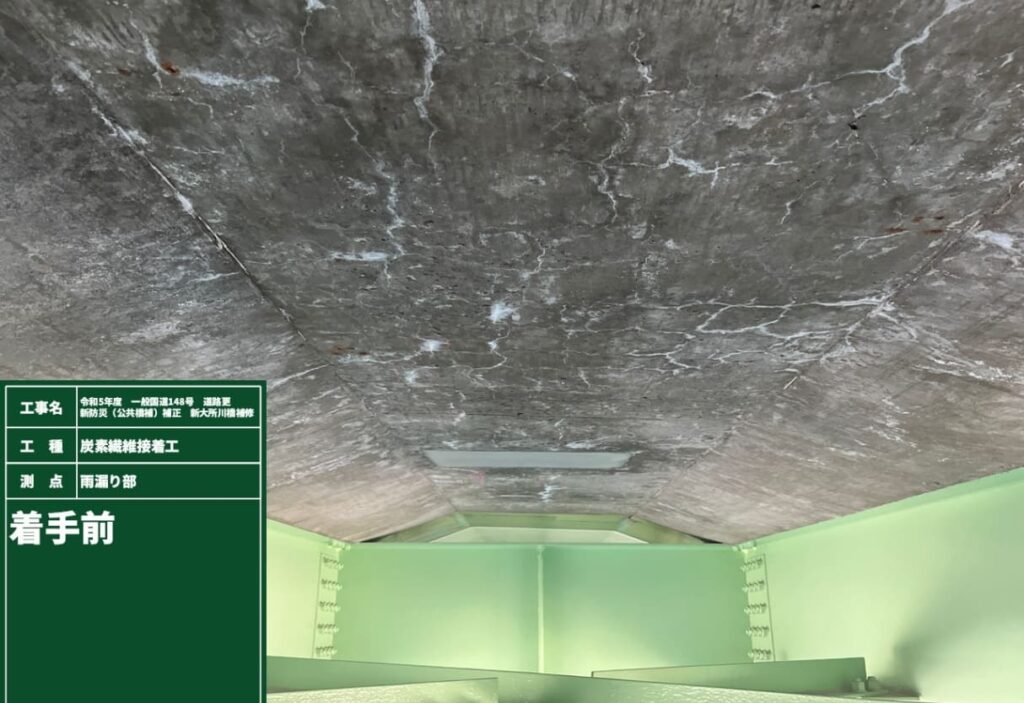

一般国道148号道路更新防災(公共橋補)補正新大所川橋補修工事
本工事は新大所川橋の補修・剥落防止工事になります。高所作業で危険リスクもある現場でしたが安全に十分に配慮し無事に橋梁の耐久性を上げることに貢献しました。
